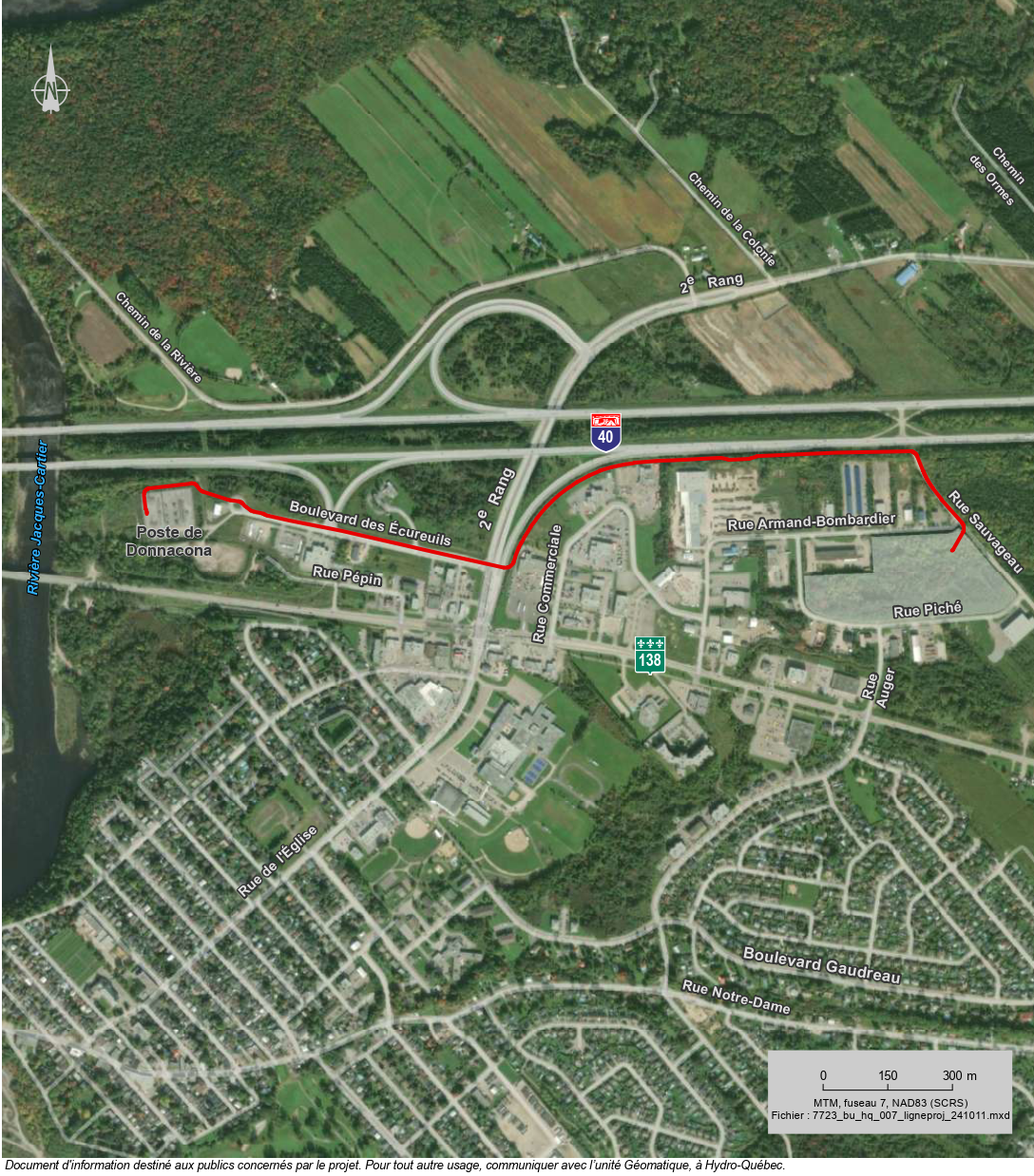

Travaux Hydro-Québec : Boulevard Les Écureuils, 2e Rang et A-40
Hydro-Québec réalisera des travaux pour alimenter un client industriel, incluant la construction de deux lignes souterraines à 69 kV sur environ 2,3 km. Le tracé suivra principalement le boulevard Les Écureuils jusqu'au 2e Rang.
Principales étapes du chantier
Les travaux seront réalisés en plusieurs phases, en continu, jusqu'à la remise en état finale :
- Excavation
- Installation des canalisations souterraines et des chambres de jonction
- Coffrage et bétonnage
- Remblayage et réfection des surfaces
- Tirage des câbles électriques dans les canalisations souterraines au moyen d'un treuil, suivi du jointage des câbles dans des chambres souterraines
- Remise en état des lieux
Échéancier et mesures d'atténuation des travaux
Échéancier
Les travaux débuteront au cours des prochains jours et se poursuivront au cours de 2026. Voici la séquence détaillée des travaux pour l'année 2025* :
À partir du poste de Donnacona, du boulevard Les Écureuils jusqu'au 2e Rang
Du 21 avril au 4 juillet 2025
Les travaux au niveau des entrée et sortie de l'autoroute 40 devraient avoir lieu vers la mi-mai, pour une durée approximative d'une semaine et demie. Ils se dérouleront de nuit pour limiter les impacts sur la circulation automobile.
Traversée du 2e Rang
Du 24 juin au 17 juillet 2025
Les travaux se dérouleront de nuit pour limiter les impacts sur la circulation automobile.
Dans l'emprise de l'autoroute 40 (direction est) jusqu'au poste privé du client
Du 26 mai au 17 octobre 2025
* Les périodes ciblées peuvent être sujettes à changement. Des conditions météorologiques défavorables ou un enjeu technique imprévu pendant les travaux pourraient modifier cette séquence.
Mesures d'atténuation
- Travaux majoritairement réalisés du lundi au vendredi entre 7 h et 19 h
- Certaines interventions prévues la nuit ou la fin de semaine pour limiter les impacts sur la circulation
- Accès maintenu en tout temps aux commerces et résidences
- Coordination avec la Ville, le ministère des Transports et de la Mobilité durable et les parties concernées (écoles, Club Quad Nature Portneuf, etc.)
- Signalisation appropriée, voies de contournement, et signaleurs présents au besoin
- Clôtures de chantier ou glissières de béton pour protéger les usagers
- Épandage d'abat-poussière au besoin
- Reboisement prévu dans un secteur de l'emprise de l'autoroute 40 pour limiter la poudrerie
À NOTER : Aucune interruption du service d'électricité n'est prévue dans le cadre de ces travaux et l'accès aux commerces est maintenu en tout temps. |
Prudence à proximité du chantier
Hydro-Québec adopte des pratiques rigoureuses concernant la sécurité, la qualité des travaux et la protection de l'environnement. L'utilisation de machinerie spécialisée - comme des grues et équipements de forage - pourrait occasionner certains désagréments.
Nous vous remercions de votre compréhension et de votre collaboration tout au long du chantier. Il est important de respecter les zones de travaux identifiées et de faire preuve de prudence dans le secteur.
Pour plus d'informations
Si vous désirez plus d'information, notamment sur la séquence détaillée des travaux ou les entraves à la circulation qui seront en place sur le boulevard Les Écureuils, nous vous invitons à consulter la vitrine Web de ce projet d'Hydro-Québec.
